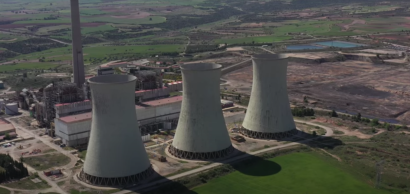

Endesa procede a la voladura simultánea de las tres torres de refrigeración de la central térmica de Andorra

0
Para la voladura de las tres torres, una de las tareas más complejas del proceso de desmantelamiento en el que se encuentra la instalación, se han empleado 275 Kg de explosivo. La voladura ha producido al rededor de 40.000 toneladas de residuos que serán valorizados como material de relleno por su carácter inerte y separando el hierro para darle un nuevo uso. La detonación se ha realizado de forma secuenciada en las tres torres (en 1,5 segundos se han detonado todos los explosivos) para minimizar la vibración del terreno y las proyecciones de material. La central térmica de Andorra se encuentra en proceso de desmantelamiento. Mientras se están llevando a cabo estos trabajos, Endesa está desarrollando un plan de futuro, Futur-e, que tiene como objetivo reavivar el tejido industrial con la construcción de 1.830 MW de potencia renovable.
Endesa procede a la voladura simultánea de las tres torres de refrigeración de la central térmica de Andorra

Endesa ha procedido a la voladura simultanea de las tres torres de refrigeración de la central térmica de Andorra dentro del proceso de cierre de las centrales de carbón que la compañía está llevando a cabo y que completará en la península en 2027. La central térmica de Teruel (Andorra) construida entre los años 1974 y 1979 ha estado más de cuatro décadas operativa, creando un vínculo muy arraigado en la zona. Una vez que Endesa solicitó el cierre de la central en 2019, inició su proceso de desmantelamiento y la elaboración de un plan de futuro para la región que contempla la implantación de nueva industria y el desarrollo de 1.830 megavatios (MW) de nueva potencia, esta vez, renovable, según la compañía. Para la voladura de las tres torres se han empleado 1.164 barrenos compuestos por un total de 275 Kg de explosivo, que se han colocado en los pilares de las torres mediante taladros distribuidos para dirigir la caída en la dirección planificada según el proyecto. En el proyecto se ha fijado un radio de 800 metros de seguridad desde cada una de las estructuras. La detonación se ha realizado de forma secuenciada en las tres torres (en 1,5 segundos se han detonado todos los explosivos) para minimizar la vibración del terreno y las proyecciones de material.

Los trabajos previos a la demolición de las torres de refrigeración comenzaron en marzo de 2021 y finalizarán en el este mes de mayo, tras 273 días de actividad, en los que se han retirado, de acuerdo con los planes de trabajo aprobados por la Administración, más de 6.100 toneladas de materiales que contenían amianto, situados fundamentalmente en el área de intercambio de calor de las torres, que han sido gestionados como residuo peligroso, cumpliendo con todos los aspectos legales establecidos en la normativa aplicable. Previamente a este trabajo, se han realizado, entre otros, la retirada y gestión de los equipos en los que se producía el intercambio de calor, compuestos básicamente por materiales de relleno plástico, así como materiales con amianto (no friable), situados en el interior. También se ha acondicionado y separado la parte externa de la interna, se han desvinculado los elementos unidos a la torre y se ha desmantelado el equipamiento situado en la zona de afección.

Por su parte, la voladura ha producido al rededor de 40.000 toneladas de residuos (básicamente hormigón), que serán gestionados de acuerdo con la normativa medioambiental. Estos residuos serán valorizados en obra al ser usados como material de relleno por su carácter inerte llevándose el hierro a reutilizar para nuevo uso. Para minimizar la afección del polvo derivado de la explosión se han instalado en el perímetro de las torres 37 piscinas de 2 metros cúbicos de capacidad que han sido detonadas de forma simultánea a la voladura de las tres torres de refrigeración con cordones detonantes que se introducen en las piscinas en forma de espiral.

Datos técnicos
Las tres torres de la central Térmica de Teruel eran idénticas en sus medidas y características geométricas: 107,3 m de altura, 83 m de diámetro en su base y 50,7 m de diámetro en la coronación. Fueron construidas entre 1978 y 1979 en hormigón y cada una de ellas tenía un peso de 13.000 toneladas. Eran uno de los componentes fundamentales del ciclo de producción de vapor que movía las turbinas para generar electricidad. Su función consistía en enfriar el agua caliente proveniente de los condensadores de los grupos de producción de energía (lugar donde se condensa el vapor del ciclo agua/vapor una vez que ha pasado por la turbina). La forma de hiperboloide de revolución de las torres permitía que el aire fluyera desde la base hacia arriba sin necesidad de ninguna aportación de una fuente de energía externa. Es así como se producía la transferencia de calor, mediante el intercambio térmico entre el agua a enfriar y el aire, que daba lugar al característico penacho de vapor de agua que se observaba cuando estaban en funcionamiento.

Siete zonas de demolición
Endesa ha agrupado las zonas de demolición por sistemas e instalaciones homogéneas existentes en el emplazamiento. Las zonas de demolición son las siguientes:

• Zona 1.- Turbinas: está formada por los edificios de turbinas de los grupos 1, 2 y 3. Incluye también los equipos principales, como son los generadores, turbinas, condensadores, calentadores, transformadores y otras instalaciones asociadas.

• Zona 2.- Calderas: comprende las calderas, precalentadores, precipitadores electrostáticos y conductos de gases.

• Zona 3.- Plantas de desulfuración de gases: las tres plantas de desulfuración de gases con sus componentes, edificio de deshidratación de yesos, planta de tratamiento de agua, nave de bombas, edificio eléctrico, cintas y silos de yesos.

• Zona 4.- Estructuras esbeltas: instalaciones cuyo desmantelamiento y demolición se realizará mediante voladura, como la chimenea, de 343 m de altura -que se demolerá en 2023- y las tres torres de refrigeración.

• Zona 5.- Parque de carbones: todas las instalaciones propias del parque de almacenamiento de carbones, máquinas apiladoras, recogedoras, retroextractoras, trippers, edificio de trituración de carbón, torres de transferencia de mineral, edificios eléctricos de carboneo, torres de toma de muestras, básculas, tolvas de carbón, cintas de trasporte de combustible, playas de descarga de carbón etc.

• Zona 6.- Edificios y estructuras varias: En esta zona se han incluido aquellas instalaciones generales que quedan fuera del ámbito de actuación de las anteriores, como son el edificio de oficinas, depósito de agua cruda y zona de pretratamiento de aguas, balsas de agua de refrigeración, almacenes y talleres etc.

• Zona 7.- Elementos singulares: ferrocarril interior de descarga de carbón y carga de cenizas, y galerías enterradas.

Central Térmica de Andorra
La central térmica 'Teruel', situada en Andorra, constaba de tres grupos, con una potencia total de 1.100 MW. Cada grupo disponía de caldera, turboalternador y torre de refrigeración. Completaban la instalación el parque de carbones y caliza, el sistema de evacuación de cenizas y escorias, la planta de desulfuración y la chimenea de 343 m de altura para la evacuación de los gases de combustión. Fue construida entre los años 1974 y 1979 con objeto de llevar a cabo un uso extensivo de los lignitos negros procedentes de explotaciones situadas en la cuenca minera turolense, mezclados con carbones de importación. El lignito se transportaba hasta el parque de carbones de la central y los carbones importados se transportaban por barco hasta el puerto de Tarragona y, desde allí, por ferrocarril hasta la planta. Como combustible auxiliar para arranques y apoyo a la combustión se utilizaba gas natural. Durante sus cuatro décadas de actividad produjo 224.000 GWh, equivalentes al consumo de electricidad peninsular durante un año. Para ello necesitó 142 millones de toneladas de carbón, de las que 110,9 millones de toneladas fueron de carbón nacional y 31,7 millones de toneladas de carbón importado, según informa la compañía.

Plan de Futuro
En paralelo a la solicitud de cierre, Endesa presentó de forma voluntaria un Plan de Futuro destinado a "compensar los efectos del cierre" a través de diversas medidas concretas para promover el desarrollo de actividades económicas y generación de empleo en la zona de la central. El Plan de Futuro -informa Iberdrola- incluye la recolocación de los empleados de la central, así como dar total prioridad a la contratación de trabajadores de las actuales empresas auxiliares para el desarrollo de las actividades de cierre y desmantelamiento de la planta y en los parques renovables que Endesa proyecta en la zona. El Plan Futur-e de Endesa prevé una inversión de más de 1.400 millones de euros y tiene como objetivo final la construcción de 1.830 MW de potencia de plantas fotovoltaicas y eólicas. La realización de estas instalaciones generará 4.000 empleos en la etapa de construcción y 300 empleos durante más de 25 años en las actividades de operación y mantenimiento de las plantas.

Añadir un comentario
Baterías con premio en la gran feria europea del almacenamiento de energía
El jurado de la feria ees (la gran feria europea de las baterías y los sistemas acumuladores de energía) ya ha seleccionado los productos y soluciones innovadoras que aspiran, como finalistas, al gran premio ees 2021. Independientemente de cuál o cuáles sean las candidaturas ganadoras, la sola inclusión en este exquisito grupo VIP constituye todo un éxito para las empresas. A continuación, los diez finalistas 2021 de los ees Award (ees es una de las cuatro ferias que integran el gran evento anual europeo del sector de la energía, The smarter E).
